带电作业车试验指导书
一、适用范围
本指导书适用于10kV带电作业车的预防性试验及一般性检验试验,对于10kV带电作业车的交接试验一般应参照厂家要求进行,但若厂家关于项目、标准低于本指导书'>指导书要求的,应按本指导书的要求进行,若厂家对交接试验无明确要求的可参照本指导书进行。 热像仪| 频闪仪| 测高仪| 测距仪| 金属探测器| 试验机| 扭力计| 流速仪| 粗糙度仪| 流量计| 平衡仪|
二、试验周期及项目:
2.1、试验周期:预防性试验周期应为6个月;
2.2、试验项目:
2.2.1、尽缘上臂耐压试验
2.2.1、尽缘下臂耐压试验
2.2.3、尽缘内斗耐压试验
2.2.4、尽缘外斗耐压试验
三、标准:各试验项目标准见下表
10kV带电作业车各试验项目标准
测试部位
|
交流试验电压(kV)
|
答应最大泄漏电流(μA)
|
试验时间(min)
|
要求
|
上臂
|
70
|
400
|
1.0
|
无火花放电、闪络或击穿现象,无发热现象
|
下臂
|
35
|
3000
|
3.0
|
无火花放电、闪络或击穿现象,无发热现象
|
尽缘外斗
|
35
|
500
|
1.0
|
无闪络或击穿现象
|
尽缘内斗
|
35
|
|
1.0
|
无闪络或击穿现象
|
四、试验方法与步骤
4.1试验前应检查被试车辆的尽缘斗、尽缘臂等被试部位,确认是否存在外伤,并具体记录;
4.2试验步骤

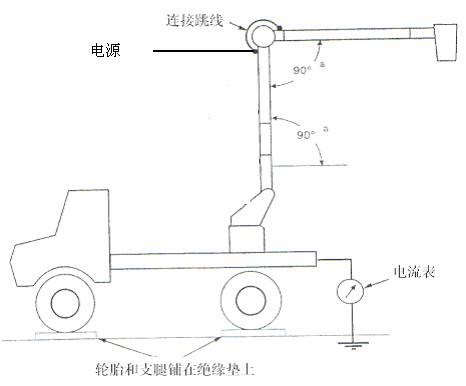

4.2.1带电作业车上臂试验:试验接线示意图见图1

图1上臂试验接线示意图
试验要求:
a).斗臂车试品按图1布置(伸缩臂的尽缘部分应按照情形伸展开);
b).在整个试验期间,下臂的插进部分或底盘的尽缘系统应并接,扶手也应并接;接地引下线的截面应为32mm2以上的宽铜带。
c).在整个试验期间,上臂末真个所有导电部分必须短接;
d).在整个试验期间,通过尽缘臂部分的液压管路必须布满液压油;
e).汽车底盘必须通过电流表接地,车轮和支腿(假如使用)应用尽缘材料垫起来;
f).电流表与汽车底盘和地之间用屏蔽电缆连接;
g).如表1所示,试验电源一般应为交流。

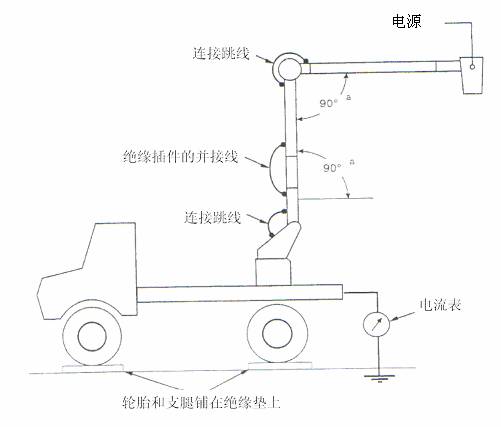

4.2.2带电作业车下臂试验:试验接线示意图见图2

图2下臂试验接线示意图
试验要求:
a).斗臂车试品按图2布置;
b).确认下臂插进部分或底盘尽缘系统已并接;
c).在整个试验期间,通过尽缘臂部分的液压管路必须布满液压油;
d).汽车底盘必须通过电流表接地,车轮和支腿(假如使用)应用尽缘材料垫起来;
e).电流表与汽车底盘和地之间用屏蔽电缆连接;
f).如表2所示,试验电源一般应为交流。

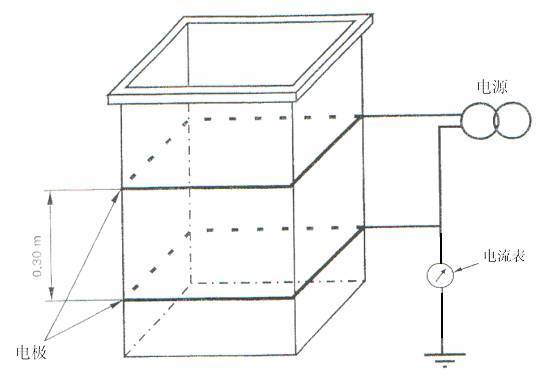

4.2.3带电作业车外斗试验:试验接线示意图见图3

图3外尽缘外斗试验
试验要求:
a).表面耐受试验应该在外斗的外表面进行。
b).试验中,两个电极的布置间隔如图3所示为0.3m

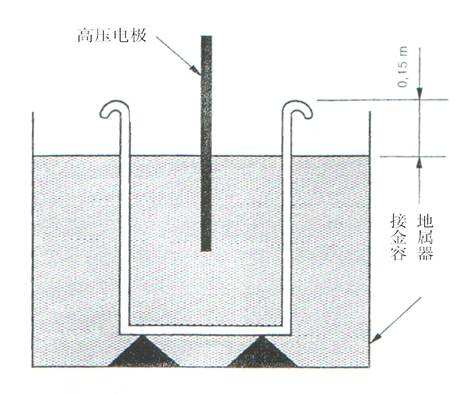

4.2.4带电作业车内斗试验:试验接线示意图见图4

图4尽缘内斗试验
试验要求:
a).试品在试验前要保证清洁,干燥。
b).将尽缘内斗放进金属容器中,容器和内斗必须布满水,或导电液体(最大电阻率50)
c).液面距内斗上沿的间隔为15cm。
d).高压电极悬挂在内斗中。
